Assim como no espelho retrovisor de um veículo, existem áreas na gestão organizacional onde a nossa visão não alcança, por mais atentos que estejamos. Estes são os "pontos cegos" corporativos. Eles representam falhas em processos, comportamentos disfuncionais ou riscos operacionais que ignoramos — não por má-fé, mas por limitações de perspectiva. E, assim como no trânsito, é exatamente no ponto cego que ocorrem as colisões mais perigosas.
O Ponto Cego nas Dinâmicas de Equipe
As reuniões de equipe são frequentemente o palco principal onde os pontos cegos se manifestam. O "pensamento de grupo" (groupthink) cria uma ilusão de consenso, onde objeções válidas são silenciadas para manter a harmonia superficial. Quando todos concordam rápido demais com uma decisão complexa, o líder deve soar o alarme mental: há um ponto cego na sala que ninguém quer iluminar. O "elefante na sala" torna-se invisível pela conveniência do silêncio.
Tipologia dos Pontos Cegos
- Individuais: Ligados ao ego, excesso de confiança ou falta de autoconhecimento do gestor. A incapacidade de aceitar feedback construtivo.
- Grupais: O conformismo e a cultura do silêncio. Equipes que punem o pensamento divergente criam vastos pontos cegos operacionais.
- Organizacionais: O pensamento em "silos", onde a engenharia não conversa com o comercial, e o financeiro desconhece a realidade do chão de fábrica.
A Informação como Feixe de Luz
O antídoto natural contra a escuridão é a luz; em gestão, essa luz chama-se informação transparente e comunicação franca. Criar canais onde os dados fluam sem filtros punitivos e onde as pessoas sintam-se seguras para apontar falhas é a forma mais barata e eficaz de iluminar os pontos cegos de uma operação.
Abordagens: Correção e Prevenção
Atuar sobre pontos cegos exige duas frentes. A Abordagem Corretiva foca em ciclos rápidos de feedback, auditorias isentas e análise crítica "post-mortem" (lições aprendidas) após falhas. A Abordagem Preventiva constrói-se mapeando processos minuciosamente, estimulando a diversidade cognitiva na tomada de decisões e adotando metodologias formais de gestão de risco antes do início dos projetos.
Desvirtuamento de Metas
Um dos efeitos mais perniciosos dos pontos cegos é o desvirtuamento de metas. Projetos iniciam com um objetivo claro, mas ao longo do tempo, perdem sua essência original. Isso ocorre devido a duas naturezas de forças: as internas (burocracia excessiva, disputas de poder, desalinhamento de incentivos) e as externas (mudanças abruptas de mercado, novas regulamentações, alterações tecnológicas). Quando a gestão falha em monitorar essas forças, a meta é corrompida sem que ninguém perceba imediatamente.

A Metáfora do Arqueiro (FED's e FID's)

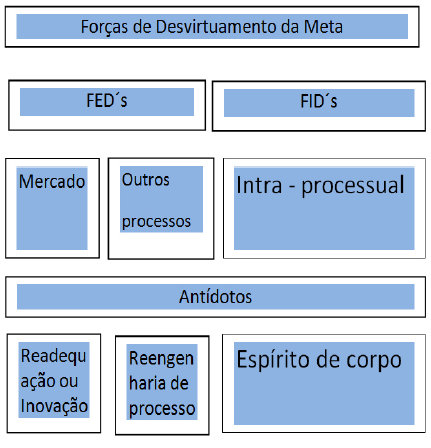

Imagine um arqueiro disparando sua flecha rumo ao alvo (a Meta). Durante o trajeto da flecha, atuam as Forças Externas Desvirtuadoras (FED's) — ventos laterais imprevisíveis do mercado — e as Forças Internas Desvirtuadoras (FID's) — defeitos na confecção da flecha ou a fadiga do próprio arqueiro. O líder competente ajusta a tensão do arco e o ângulo do disparo antecipando essas forças. Ignorar as FED's e FID's é garantir que o projétil atingirá qualquer lugar, menos o alvo.
Riscos: Classificação e Metodologia
O risco é inerente à ação empresarial. O erro gerencial não está em correr riscos, mas em fazê-lo às cegas. A metodologia rigorosa exige classificar os riscos com base em dois eixos universais: a Probabilidade de ocorrência e o Impacto (gravidade) se vierem a ocorrer. Mapear o risco tira a ameaça do "ponto cego" e a coloca sob o holofote do planejamento mitigatório.

Síntese e Monitoramento
A análise de risco não é um documento estático para agradar auditores; é um painel de instrumentos vivo. A síntese dos riscos deve gerar um dashboard visual acompanhado em reuniões gerenciais recorrentes. O monitoramento contínuo garante que riscos inicialmente classificados como baixos não escalem silenciosamente para ameaças críticas.
Contratos e Visão Sistêmica
A terceirização (Outsourcing) é frequentemente utilizada como mecanismo de transferência de risco. Contudo, quando a gestão de contratos é falha, novos pontos cegos são introduzidos. Contratar parceiros exige uma visão sistêmica: o nível de serviço (SLA) do fornecedor deve estar organicamente conectado às métricas de sucesso da organização contratante. Uma abordagem sistêmica blinda a empresa contra fornecedores que cumprem o "pé da letra" do contrato, mas afundam o propósito do negócio.
Diagramação de Contratos e Cenários de Contingência
Para eliminar a ambiguidade — o maior criador de pontos cegos nas relações comerciais —, os escopos devem ser não apenas escritos, mas diagramados. O mapeamento visual das fronteiras de responsabilidade entre contratante e contratado esclarece "áreas cinzentas". Simultaneamente, a estipulação de cenários de contingência (Planos B, C e D) garante que, caso a força desvirtuadora se materialize e o contrato falhe, a corporação saiba exatamente qual botão acionar, sem perder segundos cruciais debatendo de quem foi a culpa.
"Na gestão de excelência, o que não é mapeado e iluminado, torna-se fatalmente o obstáculo de amanhã."
Realidade e Caminhos do "Não"
É imperativo encarar a dura realidade quando as atividades não podem ser concluídas conforme o planejado. A negação ou a ocultação de problemas apenas agrava as consequências. Para lidar com essas situações, recomenda-se a utilização de uma abordagem baseada em diagramas de blocos, que mapeia claramente as alternativas disponíveis: preventivas, corretivas e punitivas. Essa estruturação visual permite que a equipe compreenda as ramificações de um "não" e atue de forma objetiva para mitigar os danos, em vez de paralisar diante do obstáculo.
Sistema de Contratações e Ecossistema
A gestão de contratos não ocorre no vácuo; ela está inserida em um ecossistema complexo composto por seis membros fundamentais:
- Investidores: Aqueles que aportam o capital e esperam retorno.
- Clientes: Os destinatários finais do valor gerado.
- Colaboradores: A força de trabalho interna que executa e gerencia.
- Fornecedores: Os parceiros externos que complementam a cadeia de valor.
- Produto: O bem tangível ou intangível sendo desenvolvido.
- Serviço: A entrega e o suporte associados ao produto.
Diante dessa complexidade, é comum surgir a pergunta: "Isso não dá muito trabalho?". A resposta reside na compreensão de que manter o modo operacional estruturado e previsível, embora exija esforço inicial de modelagem, é infinitamente menos trabalhoso e custoso do que gerenciar o caos decorrente de relações contratuais mal definidas.
Natureza Multidisciplinar de Contratos
Um erro crasso na gestão corporativa é delegar a elaboração de contratos exclusivamente ao departamento jurídico. A elaboração contratual é, por excelência, uma atividade multidisciplinar. Um contrato robusto deve contemplar e harmonizar diversos aspectos:
- Jurídicos e Fiscais: Conformidade legal e tributária.
- Comerciais e Financeiros: Condições de pagamento, reajustes e viabilidade econômica.
- Técnicos e Operacionais: Especificações, metodologias e rotinas de execução.
- SLAs e Desempenho: Acordos de nível de serviço e métricas de sucesso.
- Institucionais: Alinhamento com a imagem e os valores da organização.
Metodologias Internacionais
A excelência na gestão de contratos pode ser balizada por cinco metodologias internacionais consagradas, cada uma com suas ênfases específicas:
- NBR ISO 10.006 (Brasil): Foco em subcontratação, gestão de interfaces, documentação rigorosa, avaliação de desempenho e processos de encerramento.
- PMBoK / Project Management Institute (EUA): Ênfase nas interfaces do projeto, aspectos legais, gestão de mudanças de escopo e abordagem por processos.
- BoK / Association for Project Management (Reino Unido): Destaca a estratégia de aquisição, a subordinação das compras à estratégia global e a garantia de entrega.
- British Standard 6079 (Reino Unido): Focada em aquisições rotineiras, qualificação de fornecedores, monitoramento contínuo e administração de subcontratados.
- NASA – NPG 7120.5B: Rigor extremo em requisitos, monitoramento de desempenho e gestão de riscos complexos.
Objetivos da Gestão de Contratos
A Gestão de Contratos (GC) persegue cinco objetivos principais para garantir a saúde das relações comerciais:
- Gerenciar as interfaces entre as partes envolvidas.
- Monitorar rigorosamente o escopo, o prazo, o custo e o desempenho.
- Garantir a qualidade das entregas conforme especificado.
- Comunicar e formalizar adequadamente qualquer mudança de rota.
- Gerenciar os recursos alocados de forma eficiente.
Para aprofundamento nestas práticas, recomenda-se consultar as diretrizes da Associação Nacional de Gestores de Contrato (ANGC) através do portal www.angc.org.br.
Aspectos Técnicos, Operacionais, Qualidade e Desempenho
A estruturação de um contrato deve detalhar minuciosamente quatro pilares:
- Técnicos: Prazos intermediários de entrega, medição parcial dos trabalhos, escopo técnico detalhado, qualificação do fornecedor, avaliações periódicas, critérios de recebimento, penalidades técnicas, garantias do produto, assistência pós-entrega e encerramento técnico.
- Operacionais: Mecanismos claros para a operação do contrato, relação de documentos exigidos, registros formais e a utilização do contrato como um verdadeiro manual de operações.
- Qualidade: Especificação de indicadores, tolerâncias aceitáveis, rotinas de testes, normas técnicas aplicáveis e formulários padronizados de avaliação.
- Desempenho: Avaliação contínua sobre custos, qualidade do produto e do serviço, cumprimento de prazos e a aplicação justa de dispositivos de punição ou recompensa.
Prazos Intermediários de Entrega
Estabelecer prazos de inspeção intermediários para produtos semiacabados é uma vantagem estratégica inestimável. Especialmente em ciclos de produção longos, essa prática garante a certeza na entrega final, permitindo correções de rota antes que os desvios se tornem irreversíveis ou excessivamente onerosos.
Medições Intermediárias
A questão dos pagamentos parciais é frequentemente controversa. Para mitigar conflitos, deve-se adotar o conceito de "terminalidade do trabalho". Isso significa que pagamentos intermediários só devem ocorrer mediante a conclusão efetiva e comprovada de etapas específicas. É fundamental estabelecer critérios precisos e inquestionáveis para definir o que constitui a conclusão de cada estágio de produção.
Escopo T écnico
A documentação detalhada do escopo técnico é a espinha dorsal do contrato. Documentos anexos (plantas, memoriais, especificações) são partes integrantes e indissociáveis do instrumento jurídico. A displicência e a pressa na produção desses documentos são armadilhas perigosas; incompatibilidades e omissões técnicas são as principais causas de aditivos contratuais onerosos. O detalhamento exaustivo e as especificações claras são os maiores garantidores da qualidade gerencial e da tranquilidade operacional.
Qualificação do Fornecedor
Embora difícil de medir objetivamente, o caráter (a idoneidade e a ética) é a principal qualificação de um fornecedor. Contratos bem elaborados servem para fortalecer bons relacionamentos, não para salvar os ruins. A qualificação deve ser avaliada em três dimensões:
- Capacidade Técnica: Expertise e histórico de entregas similares.
- Capacidade Econômica: Saúde financeira para suportar o ciclo do projeto.
- Capacidade Jurídica: Regularidade fiscal e trabalhista.
Recomenda-se a realização de reuniões mensais de avaliação do fornecedor com a participação dos usuários finais, evitando sempre o uso de indicadores subjetivos que possam gerar contestações vazias.
Avaliações Intermediárias
O princípio fundamental da gestão de entregas é que o resultado final não deve conter surpresas. Para que isso seja verdade, a avaliação deve ser um processo contínuo e ininterrupto ao longo de toda a execução contratual, e não um evento isolado no momento do recebimento.
Critérios de Recebimento
Definir previamente os critérios de aceitação do produto é vital para evitar impasses na entrega. Isso inclui a elaboração de checklists rigorosos, a definição de testes de validação, a verificação de garantias e a estruturação da assistência técnica. Deve-se distinguir claramente entre o recebimento provisório (para testes em ambiente real) e o definitivo, estabelecendo também os termos para eventuais devoluções. Atenção redobrada é necessária em situações delicadas onde a empresa contratante atua apenas como intermediária para um cliente final.
Penalidades por Razões Técnicas
A aplicação de penalidades é o ponto mais sensível nas relações contratuais. É particularmente difícil aplicar multas quando a operação depende criticamente do relacionamento contínuo com aquele fornecedor. Por isso, a prevenção deve ser sempre preferida à correção. A necessidade de aplicar uma penalidade é, em si, um indicativo de falha da Gestão de Contratos em regular corretamente a relação. Quando inevitável, a situação punitiva deve ser tratada como uma oportunidade para extrair lições aprendidas e melhorar processos futuros.
Banco de Cláusulas Contratuais
Gestores de contratos experientes não começam do zero a cada nova negociação; eles constroem e mantêm um banco de cláusulas ao longo do tempo. Este repositório deve ser classificado por disciplinas (jurídica, fiscal, comercial, técnica, etc.). As lições aprendidas em contratos anteriores devem ser registradas de forma sucinta, porém clara, transformando erros passados em proteção futura. Esta prática é um pilar fundamental da gestão do conhecimento corporativo.
Garantias
Garantias funcionam como formas de seguro ou segurança real contra o inadimplemento ou a falha técnica. É importante distinguir garantias de penalidades: enquanto a penalidade tem caráter punitivo, a garantia tem caráter compensatório e assecuratório. Contudo, deve-se ter em mente que a exigência de garantias robustas (como seguros-garantia ou cartas de fiança) tem implicações diretas nos custos do contrato, que fatalmente serão repassados ao contratante.
Pós-Entrega
As responsabilidades do produtor não cessam no momento do recebimento do produto. A fase de pós-entrega é crítica, especialmente quando o produto vai a mercado para uso do consumidor final. Cada situação exige um estudo técnico e jurídico específico para definir os limites da responsabilidade civil, os prazos de decadência e os termos de assistência técnica, blindando a organização contra passivos futuros.
Encerramento Técnico
O fim de um contrato exige um encerramento documental formal. Este processo deve cobrir exaustivamente os aspectos técnicos (as-built, manuais), comerciais (quitação de faturas), jurídicos (termos de encerramento) e fiscais (recolhimento de impostos retidos). O encerramento é também o momento mandatório para a análise crítica do desempenho global e o registro formal das lições aprendidas.
Desempenho (Performance Contratual)
Boas equipes de vendas necessitam de bons gestores de contratos para garantir que as promessas comerciais se transformem em resultados reais. Para isso, o texto contratual deve ser claro e de fácil compreensão. Recomenda-se:
- Evitar linguagem excessivamente complexa ou "juridiquês" desnecessário em favor da clareza operacional.
- Os signatários devem recusar-se terminantemente a assinar o que não compreendem plenamente.
- Solicitar por escrito o esclarecimento de qualquer cláusula obscura antes da assinatura.
- Evitar cláusulas que dependam de interpretações futuras ou de "bom senso" subjetivo.
- Fornecer exemplos práticos e numéricos no próprio corpo do contrato para ilustrar itens complexos (como fórmulas de reajuste ou cálculo de multas).
O processo de leitura crítica do contrato deve ter um objetivo singular: identificar riscos ocultos e oportunidades de otimização.
Planilha de Acompanhamento
A gestão eficaz exige o uso de uma planilha eletrônica (ou sistema dedicado) contendo todas as cláusulas que requerem monitoramento e seus respectivos indicadores. Esta ferramenta serve de suporte para solicitações de mudança, registro de correspondências, controle de aditivos e autorização de pagamentos. A rastreabilidade e a retroalimentação de informações para os departamentos envolvidos são essenciais. O gestor do contrato tem a responsabilidade intransferível de comunicar-se com todo o ecossistema do projeto; a retenção de informações neste nível causa danos severos à organização.
Indicadores de Desempenho
Para serem úteis, os indicadores de desempenho devem ser preferencialmente numéricos (quantitativos) em vez de qualitativos, e devem possuir cinco características fundamentais:
- Simplicidade: Fáceis de calcular e compreender.
- Fidelidade: Refletem a realidade sem distorções.
- Sensibilidade: Reagem rapidamente a mudanças no processo.
- Rastreabilidade: Permitem auditar a origem dos dados.
- Longevidade: Mantêm-se relevantes ao longo do tempo.
O uso de bons indicadores tem objetivos claros: aumentar a aderência à execução do contrato, reduzir riscos operacionais, aumentar a rentabilidade do projeto e prevenir conflitos baseados em percepções subjetivas.
Pesquisa de Ricardino
Estudos na área, como a pesquisa de Ricardino, revelam os itens mais apreciados na Gestão de Contratos, tanto por contratantes quanto por contratados. Em ordem de importância, destacam-se:
- Domínio absoluto do escopo do contrato.
- Compreensão profunda do embasamento técnico e legal.
- Presença de uma equipe qualificada e madura.
- Competência e flexibilidade na negociação de impasses.
Conclusão
A Gestão de Contratos permanece como uma área de conhecimento subexplorada em muitas organizações, frequentemente relegada a um papel burocrático secundário. Contudo, seu impacto nos resultados financeiros e na mitigação de riscos é colossal. É fundamental encorajar jovens gestores a expandirem seus conhecimentos neste tópico, transformando a gestão contratual de um centro de custos administrativos em uma verdadeira vantagem competitiva estratégica.
